Egbema項目現場工作熱火朝天,穩步推進施工進度

發布時間:2025-04-14 | 來源:何隆歡 | 點擊:

Egbema電站項目是一個完整性修復項目,始建于2006年,是在國際石油價格鼎盛時期,由當時尼日利亞政府提出的“尼日利亞NIPP國家綜合電站計劃”期間啟動的10個燃氣輪機發電站之一。本電站前工程承包商為本土公司ROCSON公司,大約在2012左右項目爛尾。直到2023年初,由CMEC總承包、裕豐電力尼日利亞司分包,項目才得以繼續推進。本項目中,裕豐電力承擔全廠的設備修復、安裝、調試等。截止目前,該項目已經完成了燃機及輔機系統安裝80%、BOP系統設備安裝95%,同步推進已安裝設備、系統的單體調試工作,各項工作有條不紊按計劃推進。

Egbema電站位于尼日利亞伊莫州奧韋里附近,該項目總裝機容量(ISO)為380.7兆瓦,由GE公司3×PG9171E型燃氣輪機發電機組單循環發電項目,燃料是天然氣,燃機控制系統為MARK_VI。

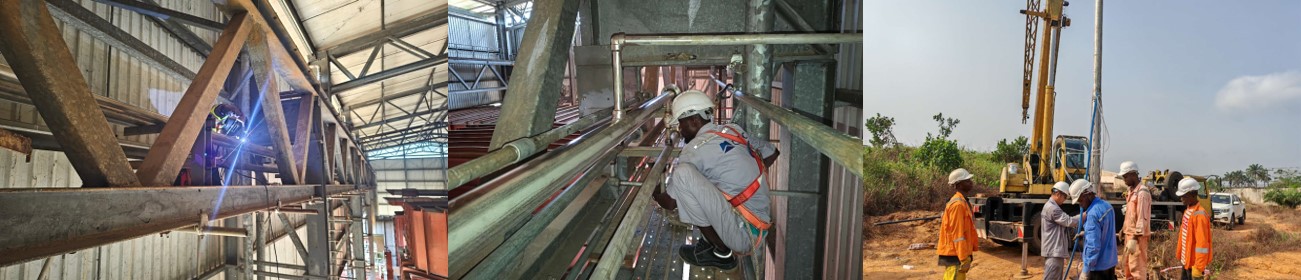

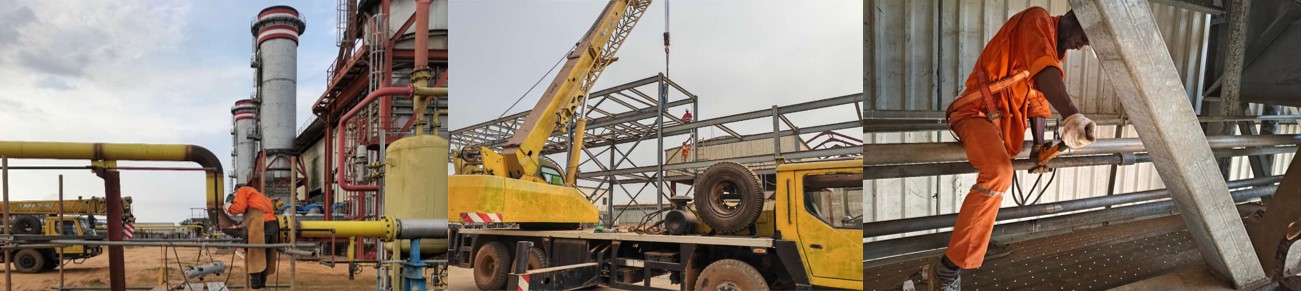

人勤春來早,安裝正當時。Egbema項目員工們堅守崗位,奮戰在安裝一線,現場工作熱火朝天,穩步推進施工進度?,F(xiàn)階段,主要進行廠區地上管道施工,特別一提的是燃機主廠房內部管道施工,由于架空15米層高,腳手架搭設問題,管道對接、焊接施工空間受限問題等等,極大的考驗著現場工程師們。

Egbema項目工程師們的艱辛與付出,深刻詮釋著我們一線人員的堅韌不拔之志,他們以飽滿的熱情和扎實的作風以及過硬的工作技能為項目將來的竣工貢獻自己的力量。
